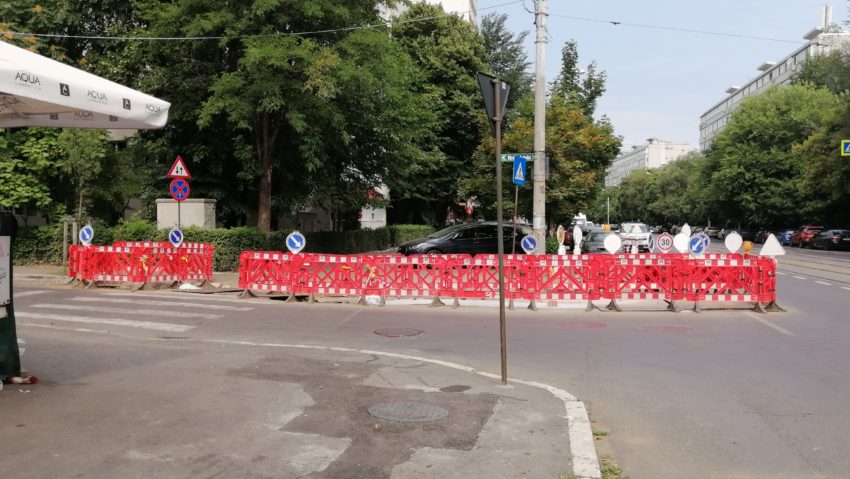

Câți kilometri de rețea de termoficare va înlocui Primăria Capitalei, în acest an?
Articol de Mircea Apostolescu, 4 iulie 2022, 13:08 / actualizat: 4 iulie 2022, 15:06
Primarul general Nicușor Dan afirma, în timpul uneia dintre vizitele pe șantierele de termoficare că, până la jumătatea anului au fost înlocuiți 12-15 kilometri de rețea primară de termoficare.
Edilul șef speră că, anul acesta, din cei 50 de kilometri promiși, vor fi înlocuiți 30-35.
Este vorba despre cei în total 63 de kilometri a căror modernizare este finanțată de la bugetul local și care aveau proiectarea deja făcută.
Pe 23 iunie, în cursul vizitei de pe șantierul de pe Șoseaua Olteniței, primarul general al Capitalei declara că, în cadrul acestui program, ar fi demarat o lucrare pe tronsonul Piața Romană – Bulevardul Ion Mihalache, încă din această primăvară.
„Suntem la unul din cele șapte tronsoane din lucrările de 63 km de înlocuire de conductă de termoficare. Este o lucrare de 8 km. (…) Până în momentul de față, s-au scos 700 de metri de conductă, s-au pus 100 de metri. Avem începută, de anul trecut, lucrarea din Ferentari. Acolo avem 13 km. Din 13 km, s-au făcut 8. Mai avem o lucrare care a fost începută în această primăvară, în zona Mihalache – Romană, cu compania Energetica. Și mai avem o lucrare care este contractată, dar care încă așteaptă să vină conducta, în zona Pantelimon”, declara Nicușor Dan, pe 23 iunie cu ocazia vizitei pe șantierul de pe Șoseaua Olteniței.
Cristian Anton (Energetica), 27 iunie: „Începând de mâine, vom intra în acel tronson mult mai puternic”!
La rândul său, pe 27 iunie, directorul Companiei Municipale Energetica, Cristian Anton, dădea asigurări că lucrările de pe Bulevardul Ion Mihalache vor lua avânt, chiar din ziua următoare.
„(…) La cel de la Mihalache (… șantierul n.r.), am avut problema cu furnizarea materialelor, ceea ce sperăm că am rezolvat-o. Începând de mâine, vom intra în acel tronson mult mai puternic. Tronsonul de la Mihalache momentan am făcut doar acele provizorate. Tot din cauza războiului din Ucraina, anumiți furnizori de țeavă, țeavă clasică și țeavă preizolată, efectiv nu au venit la procedurile de licitație”, declara Cristian Anton cu prilejul vizitei de lucru a primarului general al Capitalei Nicușor Dan pe șantierul din Ferentari.
Care este realitatea…
Astăzi, 4 iulie, am străbătut Bulevardul Ion Mihalache, de la intersecția sa cu Calea Griviței, în apropiere de Podul Constanța, până la Piața Victoriei.

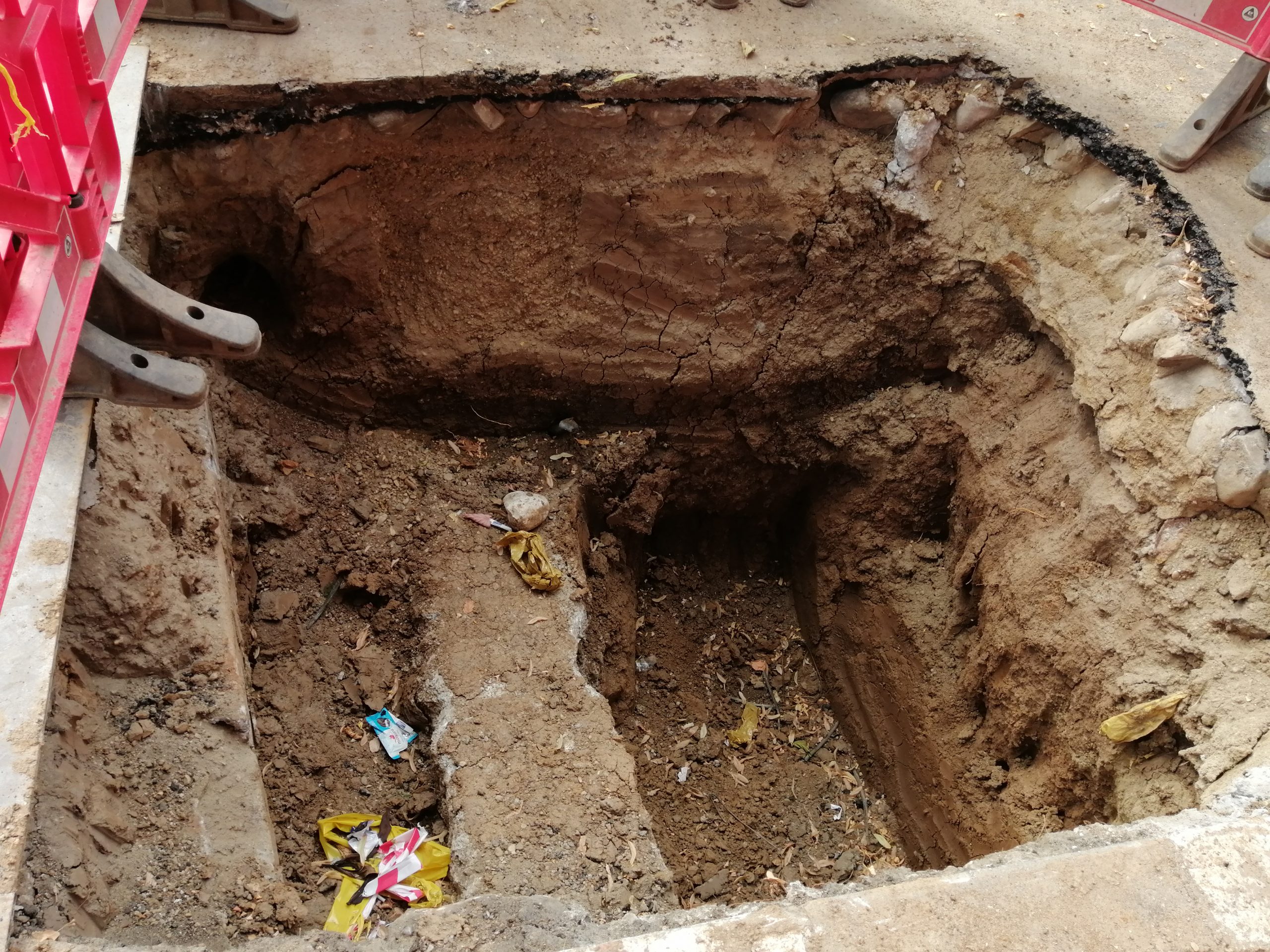

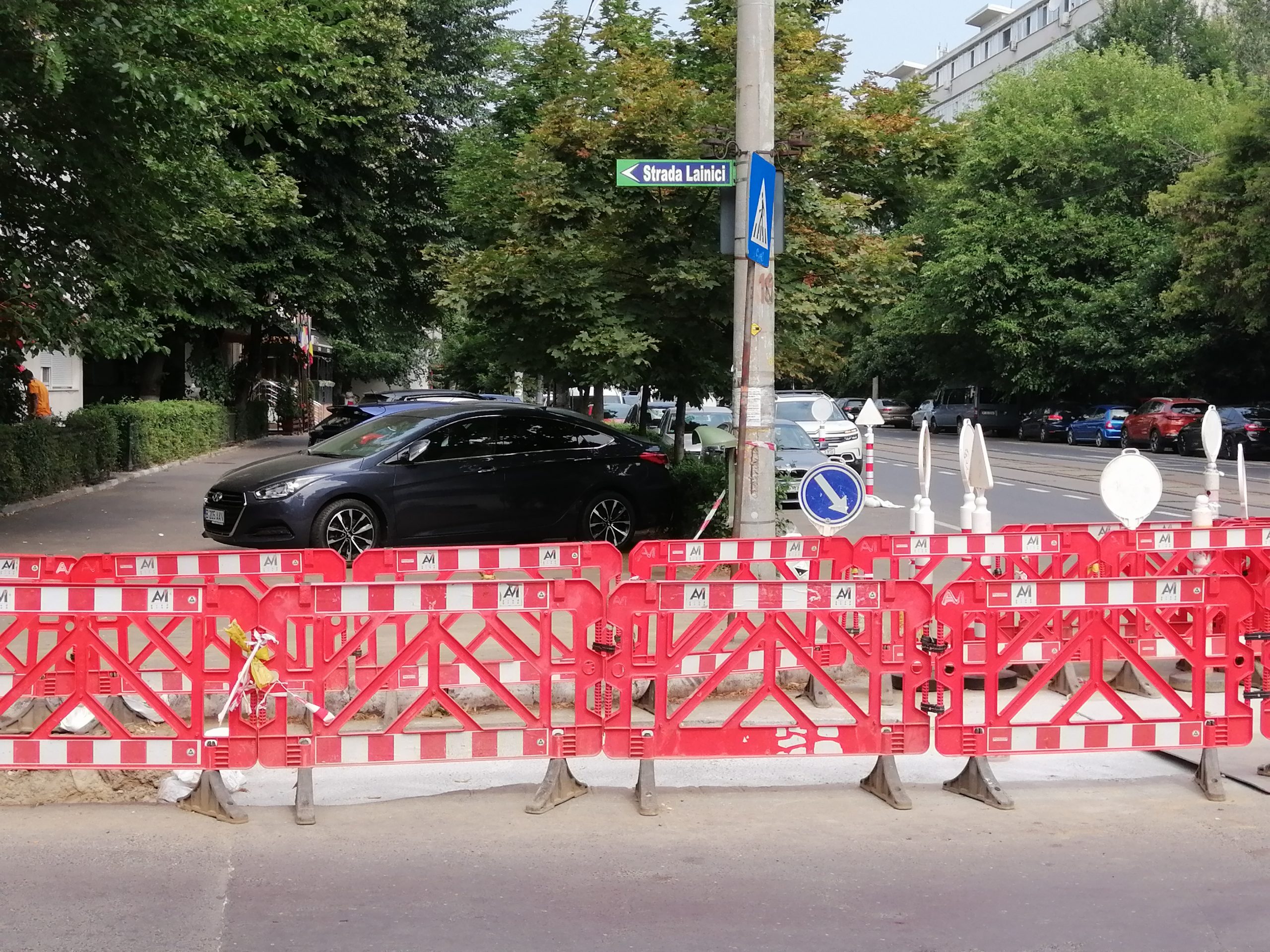

Singurul semn al trecerii muncitorilor de la Energetica l-am găsit la intersecția cu Strada Lainici, pe sensul de mers către Victoriei. Este vorba despre o groapă săpată, care lasă să se întrevadă o porțiune dintr-o conductă de termoficare.

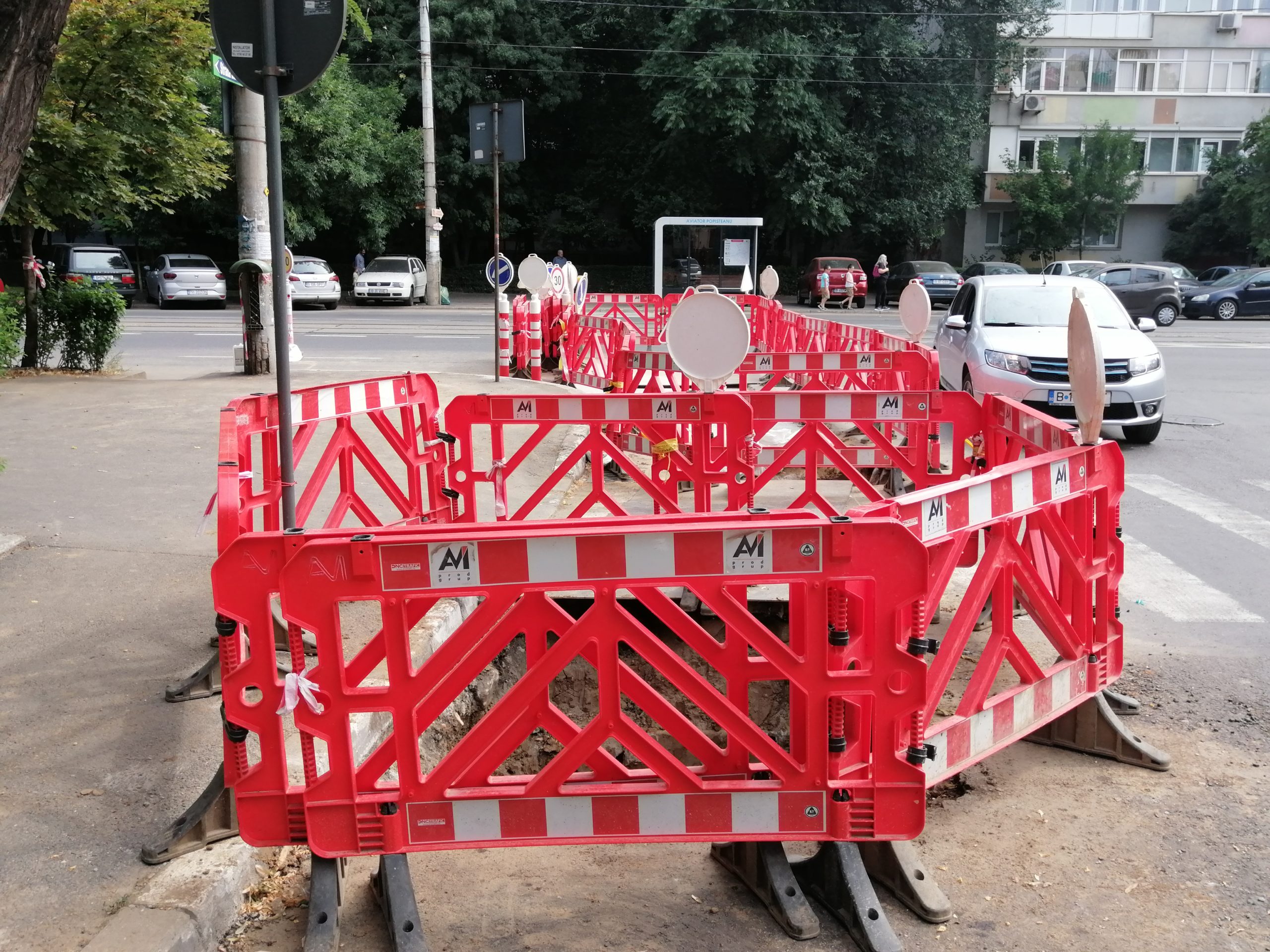

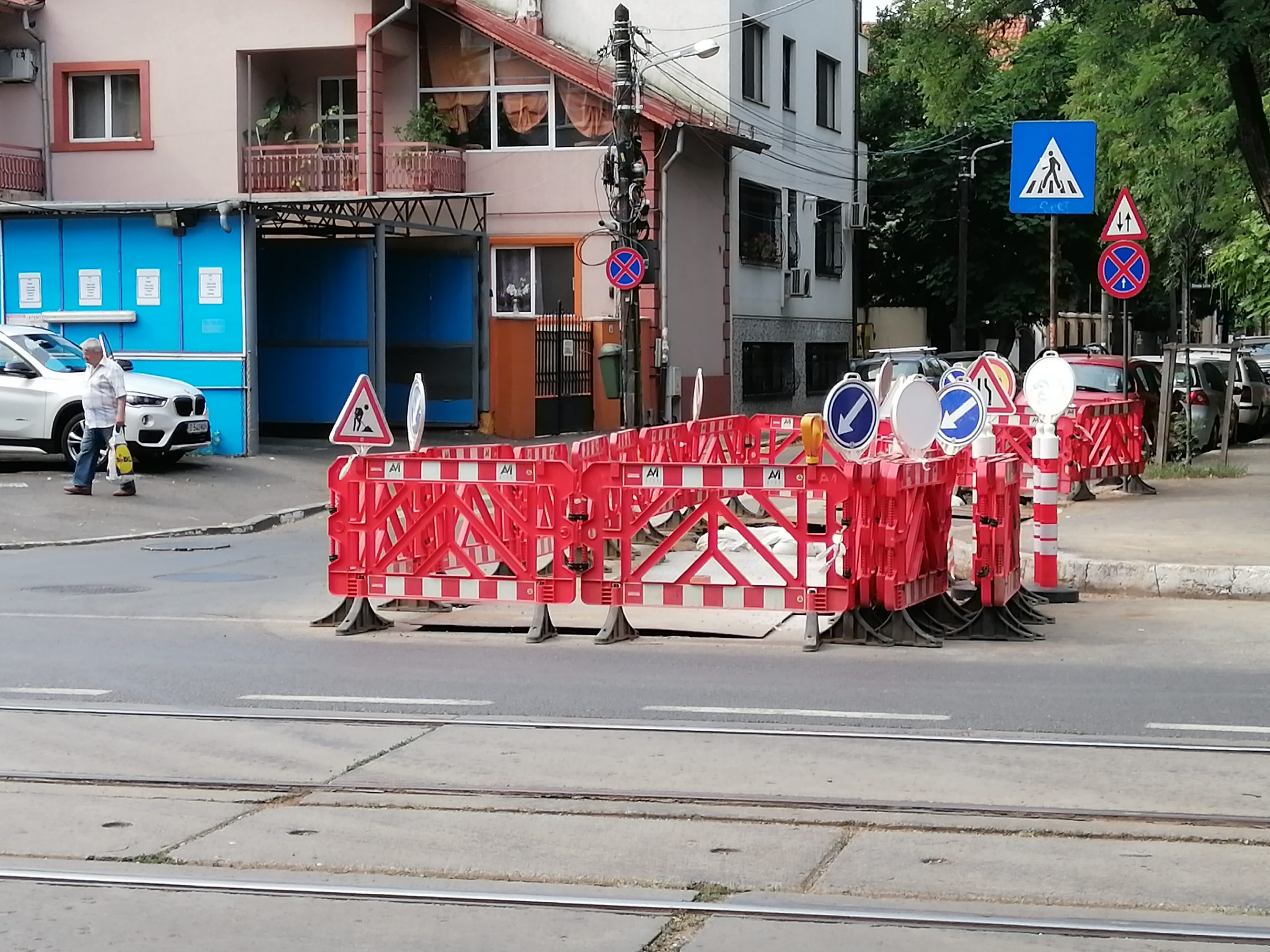

Groapa este înconjurată cu garduri și bine semnalizată. Dar, pe la ora 10, în locul activității febrile la care m-aș fi așteptat, ținând cont de declarațiile primarului general și ale șefului de la Energetica, pe „șantier” domnea o liniște desăvârșită.
Nu se aflau acolo niciun muncitor și niciun utilaj și nu am reușit să găsesc acele provizorate despre care ni se spusese că ar fi deja executate.
Așadar, până la jumătatea anului, au fost înlocuiți 15 km de rețea primară de termoficare.
În Pantelimon, încă așteaptă țeava din China. Pe Mihalache, se lucrează de astă primăvară, iar din 28 iunie și mai dihai, dar nu se vede.
Cei 30-35 km estimați de către edilul șef a fi schimbați în acest an par a fi foarte, foarte departe…
